 楼主| 发表于 2018-4-2 13:48:29 | 显示全部楼层

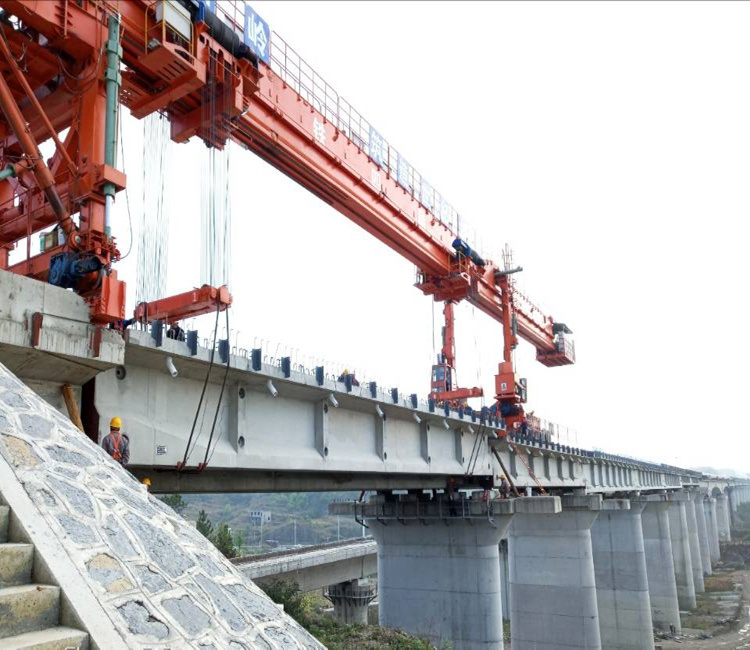

3月29日上午10点,伴随着最后一片T梁缓缓落下,贵阳枢纽项目部上高山双线特大桥合拢,至此,该项目部顺利完成全线首座桥梁架设任务。

贵阳枢纽西南环铁路客运专线,北起小碧线路所,经清镇东至白云站,正线全长81.065km,正线铺轨160.784km,站线铺轨10.09km,线路设计等级为Ⅰ级,最大坡度为30‰,最小曲线半径为500m。全线共设14个车站,预留9个,全线共架设T梁2382孔。

自去年11月T梁开架以来,因受当地地形气候影响及线下单位施工制约,项目部架梁进度迟缓,为确保T梁的运输和架设能够顺利进行,项目部领导班子不等不靠、统筹安排、合理组织,严格执行领导带班制,责任落实到人,不断优化施工方案,严卡工期节点,在各部门通力配合下,确保了T梁架设的有序推进。

回复

使用道具 举报

 楼主| 发表于 2018-4-2 13:52:17 | 显示全部楼层
3月29日,贵阳枢纽项目部年累计存砟44261.05方,完成公司对该项目部下达的2018年一季度存砟任务的126.4%。

该项目部承担了贵阳枢纽西南环铁路长轨线路163.105km的铺设任务,全线均为有砟线路施工,需要储备Ⅰ级道砟50万方。该项目部本年度需存储33万方道砟,备砟任务紧,压力大。贵阳地区地处山区,平整场地稀缺,临建征地工作困难重重,加之2018年道砟储备形势严峻,面临着市场地材资源紧缺,市场潜在涨价的风险。项目部紧锣密鼓筹划,放眼长远,积极寻找存砟场地,测算和比选成本,果断出击,根据公司下达的一季度存在任务,在春节前后,积极储存备砟,为即将开始的正线有砟线路施工打下良好基础。

截止目前为止,该项目部根据线路施工情况,共设置临时存砟场四处,为贵阳枢纽西南环铁路全线线路铺设储备充足“粮食”,确保了后续施工的顺利进行。
回复

使用道具 举报

 楼主| 发表于 2018-4-3 01:04:09 | 显示全部楼层

3月25日凌晨01:32,公司西南环线站前工程跨贵安大道双线特大桥(36+2×64+36)米连续梁顺利合龙。

跨贵安大道双线特大桥全长1568米,含44个桥墩,2个承台,其中跨公路连续梁共有4段,第一段跨度36米,第二、三段跨度为64米,第四段跨度36米。该连续梁采用悬臂浇筑法施工,3组挂篮平行作业,上跨贵安新区主干道贵安大道。期间,项目部全体员工攻坚克难、争分夺秒,发扬国之“工匠”精神,从施工准备、托(膺)架浇筑0#块、挂篮悬臂浇筑到顺利合龙,历经180余个日夜,合理组织施工,精耕细作管理,严控关键节点工序,取得了阶段性的胜利,为全面实现项目质量、安全、工期打下了坚实的基础。

接下来,西南环线项目部将团结一心,继续撸起袖子加油干,为最终实现铺架工期而努力奋斗,为公司高质量、高效益、快发展添砖加瓦!


回复

使用道具 举报

发表于 2018-4-7 17:26:18 | 显示全部楼层
看来,西南环线工期还有很久呢
回复

使用道具 举报

 楼主| 发表于 2018-4-11 23:03:58 | 显示全部楼层
旺仔小馒头

金阳站

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有帐号?注册

x
回复

使用道具 举报

发表于 2018-4-15 12:35:23 来自手机 | 显示全部楼层
加油 加油 环铁
回复

使用道具 举报

 楼主| 发表于 2018-4-17 14:43:40 | 显示全部楼层
贵阳市域快速铁路由贵阳枢纽白云至龙里北联络线(东北环)、林织(新)线、贵开线、久永线、贵阳枢纽小碧经清镇东至白云联络线(西南环)及改貌货运中心6个项目组成,正线总长度为366公里,项目总投资约350亿元,除西南环计划于2018年贯通(贵阳市境内)外,其余项目均正式运营并完成审价。

一、市域快铁项目投资完成情况

(一)贵阳枢纽小碧经清镇东至白云联络线(西南环线):

截至2018年2月28日,累计完成年度投资1.11亿元,占年度目标任务10亿元的11.1%,开工累计完成投资59.92亿元。土建完成76%,征拆完成92%。

(二)贵阳西南商贸服务业集聚区综合交通枢纽—环城铁路金阳南站

截至2018年2月28日,累计完成年度投资0.158亿元,占年度目标任务2亿元的7.9%;开工累计完成投资4.88亿元,占总投资9.7555亿元的50%。完成C1地块南面主楼第四层柱墙钢筋绑扎,C1地块北面主楼第四层柱墙钢筋绑扎,C2地块主楼第十层柱墙钢筋绑扎;地下室周边正在回填,下沉广场已完成柱墙基础开挖。

二、2018年3月计划

(一)小碧经清镇东至白云联络线

1.计划投资 0.355 亿元。

2.桥梁工程:计划完成562成桥米。制架梁:制梁50孔、架梁30孔。路基工程:计划完成附属1.5万方,区间土石方5万方,完成3万方。涵洞工程:计划完成20横延米。隧道工程:计划完成110成洞米。

(二)金阳南站项目

1.计划完成投资0.15亿元。

2.计划完成C1地块南面4、5层主体砼浇筑;北面4、5层主体砼浇筑。C2主楼10、11层主体砼浇筑。下沉广场计划完成基础垫层及筏板垫层浇筑;计划完成C1、C2负二层加气砼砌体。
回复

使用道具 举报

发表于 2018-5-1 20:39:00 | 显示全部楼层
还以为停工了,不错啦!
回复

使用道具 举报

发表于 2018-5-7 11:06:31 | 显示全部楼层
想知道金阳南站是在西南商贸城?感觉没看到动啊
回复

使用道具 举报

发表于 2018-5-8 16:48:30 来自手机 | 显示全部楼层
白云西开始修建

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有帐号?注册

x
回复

使用道具 举报

发表于 2018-5-12 19:51:59 | 显示全部楼层
qrx12340 发表于 2018-4-11 23:03
旺仔小馒头

金阳站

请问此处位于那里?
回复

使用道具 举报

发表于 2018-5-12 21:38:16 | 显示全部楼层
真希望早点修好
回复

使用道具 举报

发表于 2018-5-12 23:50:32 | 显示全部楼层
[quote][url=forum.php?mod=redirect

金阳站位置,位于轨道交通1号线老塘湾站旁,目测距离80-100米
回复

使用道具 举报

发表于 2018-5-24 11:13:46 来自手机 | 显示全部楼层
花溪大学城站台具体修在哪的啊?怎么没有看到呢
回复

使用道具 举报

发表于 2018-5-24 13:16:39 | 显示全部楼层
天线宝宝_ 发表于 2017-11-11 21:01
花溪大学城段思雅路附近建设情况

花溪大学城站台具体位置修在哪?求告知啊
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|手机版|

GMT+8, 2024-9-27 06:13 , Processed in 0.078379 second(s), 5 queries , Redis On.

Powered by Discuz! X3.4 Licensed

© 2001-2013 Comsenz Inc.

快速回复 返回顶部 返回列表
