 楼主| 发表于 2020-12-12 22:20:02 | 显示全部楼层
2.1项目概况:

本项目的建设地点:河北省保定市徐水区.

本项目的建设规模:南水北调中线雄安调蓄库建设用水暨骨料加工系统配套供水工程主要依靠南水北调中线刘庄分水口分水,通过配套供水设施建设,解决南水北调中线雄安调蓄库建设、调蓄库弃渣骨料加工用水。

工程包含取水泵站、加压泵站、高位调节水池、输水管线及配套附属工程。

本项目一标段为取水和南水北调干渠邻接段。

实施内容为取水泵站和南水北调干渠邻接段输水管道:
包括刘庄分水口取水泵站,取水泵站至加压泵站管道设计输水能力为0.3m/s,管径为DN500,约2.31km位于南水北调中线干渠100m保护范围内,
与南水北调中线干渠邻接,沿便道平行南水北调中线干渠埋设至荣乌高速跨南水北调大桥,从桥底穿越荣乌高速后止于分界桩号2+200。

具体详见图纸及工程量清单。

本项目的工期要求:总工期 76 日历天,计划开工日期2021年1月15日,计划竣工日期 2021年3月31日,缺陷责任期12个月,具体开工时间以招标人通知为准。
回复

使用道具 举报

 楼主| 发表于 2020-12-23 22:00:34 | 显示全部楼层
陈刚在调研南水北调中线雄安调蓄库及弃渣综合利用工程建设时强调

打造精品示范工程 创造靓丽生态名片

12月23日,省委副书记,雄安新区党工委书记、管委会主任陈刚在调研南水北调中线雄安调蓄库及弃渣综合利用工程建设时强调,要深入贯彻落实习近平总书记关于雄安新区规划建设系列重要讲话和重要指示批示精神,体会领悟习近平生态文明思想核心要义,按照省委、省政府安排部署,高标准、高质量推进南水北调中线雄安调蓄库及弃渣综合利用工程建设,努力打造精品工程、示范工程,为河北创造一张新的靓丽生态名片。

位于保定市徐水区西部山区的南水北调中线雄安调蓄库及弃渣综合利用工程项目,是服务保障雄安新区供水、建设发展和南水北调中线供水安全的重大基础设施,主要功能包括蓄水、发电、雄安新区供水及供料保障。在项目工程建设现场,陈刚认真听取南水北调中线雄安调蓄库及雄安干渠工程项目规划建设工作汇报,实地考察弃渣综合利用工程生产线,详细询问工程技术路线、工艺流程及项目运营等工作情况。

陈刚强调,目前雄安新区已进入大规模建设阶段,对水资源、建筑骨料产品等需求量日益增加,南水北调中线雄安调蓄库建成后将成为建材库、水源库、能源库、数字库,对保障新区建设发展有着重要作用。开山取石造库、蓄水调峰发电、生态观光旅游,这是省委省政府贯彻落实习近平生态文明思想、新发展理念的生动体现,参建各方要坚持尊重自然、顺应自然、保护自然,坚持节约优先、保护优先、生态效益优先,科学规划实施项目。要严格落实施工质量保障和现场管理,坚持循序渐进、科学安排施工进度,注意做好周边生态景观保护,做到建一块成一块,块块成景观,将雄安调蓄库建设成为生态良好、风景秀丽的绿色库区。上下游地区要继续加强协调联动,坚持一体化发展,探索建立生态补偿机制,共同守护好祖国的绿水青山,在保障项目实现水利工程作用的基础上积极展开合作,推进地区生态、文化、旅游、产业、民生等深度融合,探索布局大数据中心、新能源产业等新兴业态,推动生态效益、经济效益、社会效益共赢。

保定市委书记党晓龙,新区领导刘中林、赵丰东、王纪平,保定市领导张贵宝、王月衡等参加调研。
回复

使用道具 举报

发表于 2020-12-24 19:27:15 | 显示全部楼层
HBU_David 发表于 2020-5-18 13:45
https://www.sohu.com/a/357901752_239824

葛洲坝我记得是蓄水180米,雄安这个蓄水250米,够深
回复

使用道具 举报

 楼主| 发表于 2021-1-6 18:30:01 | 显示全部楼层

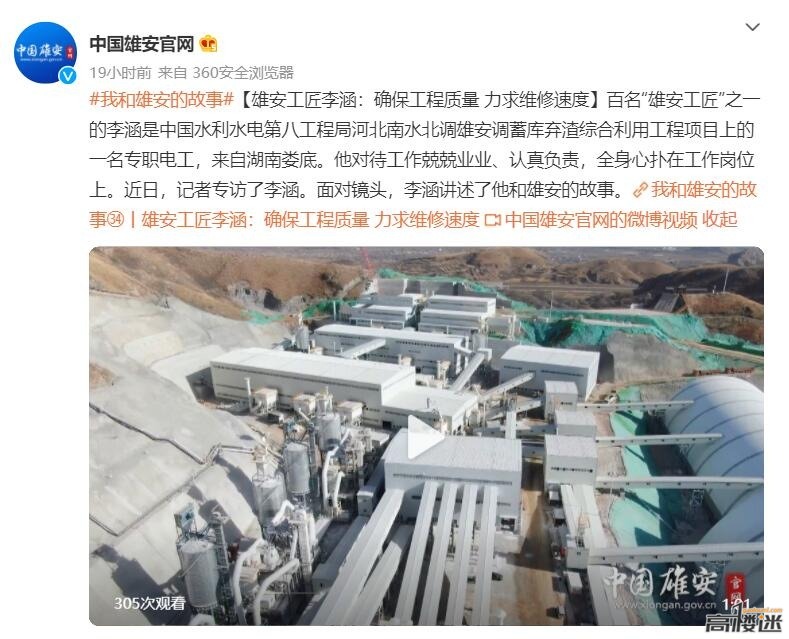

近日,水电八局承建的河北南水北调雄安调蓄库弃渣综合利用工程骨料加工系统全面投产运行。

本工程可利用开挖料总量约4亿吨,建设及运营期约16年,由调蓄库下库一期开挖、骨料加工系统、胶带机运输系统组成,骨料加工系统设计年产能2500万吨。

项目于2020年5月18日中标,8月31日完成骨料加工系统(一期)试运行,9月15日骨料加工系统(一期)正式投产,2020年12月31日骨料加工系统全面投产运行。

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x
回复

使用道具 举报

发表于 2021-1-7 02:08:17 来自手机 | 显示全部楼层
这是先开个山,挖个坑,然后再填水,恢复生态系统?
回复

使用道具 举报

 楼主| 发表于 2021-1-11 22:25:57 | 显示全部楼层

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x
回复

使用道具 举报

 楼主| 发表于 2021-1-11 22:29:35 | 显示全部楼层
wwyIvy 发表于 2021-1-7 02:08
这是先开个山,挖个坑,然后再填水,恢复生态系统?


保障稳定供水 提供绿色建材——雄安调蓄库及弃渣综合利用工程项目调查


  从雄安新区容城县出发向西行驶50多公里,至逶迤的太行山脚下保定市徐水区义联庄乡东庄村。这里是雄安调蓄库及弃渣综合利用工程项目施工现场,运输车辆穿梭如织。

  这座位于太行山脚下、南水北调中线干渠北部的雄安调蓄库,是南水北调中线整条线路上目前唯一的调蓄库。调蓄库项目建成后,配合正在谋划实施的雄安干渠,可以满足未来雄安新区正常稳定供水要求,保障新区应急供水安全,为雄安新区提供稳定的供水保障。

  江水净化器,雄安“能量站”

  “我们的项目,既是调蓄库也是发电站,还是雄安新区绿色建材的供应基地。”雄安调蓄库项目负责人,来自雄安集团基础公司的林俊峰告诉记者,为了充分使用工程项目资源,绿色理念被贯穿于雄安调蓄库项目的规划建设全过程。全回收、全利用,将所有资源充分利用,是雄安调蓄库项目的一大特点。

  雄安调蓄库项目由调蓄上库、调蓄下库、连通工程、输水发电系统、主坝下游环境整治工程和弃渣处理系统等组成,调蓄库总库容约2.4亿立方米,上库正常蓄水位234米,下库正常蓄水位75米。上库依山势而建,三面环山,一面筑坝。下库在山脚开凿,下库库容为0.77亿立方米,上下库之间的天然高度落差也将得到充分利用,抽水蓄能电站位于调蓄上库、下库之间的山体内,利用上下库之间的水位差发电和调节蓄水量,项目将建设装机容量为630兆瓦的抽水蓄能发电设备,设计年最大发电量10.0亿千瓦时,年最大抽水电量13.4亿千瓦时。

  “在库区周围我们计划安装光伏发电设备,在电网用电波谷时,利用光伏电和部分电网电力抽水蓄能;在电网用电波峰时,调蓄库放水发电,缓解电网调峰压力,可以有效提高电网供电质量。”南水北调中线建管局副局长孙卫军介绍。

  林俊峰告诉记者,雄安调蓄库的选址,需要满足的条件有不少,首先它需要离南水北调中线干渠和雄安新区足够近,以便减少骨料运输成本。其次不能占用大规模的基本农田。另外,地质条件要适当,下库在高程上要合适,这样可以实现自流引水。还有上库在地形上要恰当,能充分节约修筑成本。

  正是在这样通盘考虑下,调蓄库才最终敲定位置。

  据介绍,雄安调蓄库紧临南水北调中线干渠北京、天津分水口,是一个“三岔路口”,也是南水北调中线整条线路上唯一的调蓄库。为了让一路长途奔波的长江水“歇歇脚”“掸掸土”,项目配套建设了南水北调中线总干渠在线沉沙沉藻工程,可以有效净化水源,改善水质,为北京、天津以及雄安新区提供更加优质安全的用水保障。

  环保示范区,雄安“骨料仓”

  在雄安调蓄库建设现场,一座造型酷似火箭推进器的白色钢结构建筑分外惹眼。这白色钢结构建筑,便是砂石骨料生产车间。

  骨料加工系统作为雄安调蓄库弃渣综合利用项目的轴心,可将调蓄库下库开挖弃料中的可用料加工成不同粒径的建筑骨料产品,为新区建设提供优质砂石原料,全力保障新区建设需要。

  来自中国水利水电第八工程局的魏清,是雄安调蓄库弃渣综合利用工程的项目经理。他告诉记者,雄安调蓄库位于山区,在调蓄库项目建设过程中,会产生大量废弃土石方,仅是雄安调蓄库下库的开挖,预计就会产生弃渣约4亿吨。为了将弃渣资源利用好,弃渣综合利用工程应运而生,弃渣资源大部分被加工成建筑骨料产品,运往雄安新区,供新区各项目建设使用。

  “根据初步测算,调蓄库建设过程中产生的这些弃渣如果生产成为砂石骨料,预计每年能生产2500万吨砂石骨料,可满足新区10-15年建筑骨料需求,同时帮助破解矿山修复难题。”魏清介绍,2020年8月底,第一条生产线已开始试运行,11月中旬正式向雄安新区容西混凝土搅拌站供应砂石骨料。2020年年底前,8条砂石骨料生产线已全部投入运行。

  生产砂石骨料,最重要的问题就是如何做好环保。雄安调蓄库给出了自己的答案。

  “无尘、无废、无污染是我们坚持的设计标准,不论是砂石加工系统还是全封闭的花园式厂房,都是按照国内最顶尖的标准来建造运营的。”魏清说,2020年10月31日,他们启动了现场第一次爆破开挖,当时就采用了带有自动粉尘收集系统的钻机造孔,并利用数字化微差挤压爆破技术和矿山多功能抑尘车进行爆破降尘作业,实现爆破零污染。

  “骨料生产我们采用圆锥+立轴冲击式破碎机联合制砂工艺,高品质粗骨料采用水洗工艺,高品质砂采用棒磨机整形制砂工艺,骨料生产产生的废水进入水处理系统,处理后回收利用,实现废水零排放,整个系统采取全封闭措施,同时配有高效除尘器,严格执行国家环保标准。”魏清告诉记者,雄安调蓄库砂石骨料的生产全过程都贯穿着节能环保的理念,从调蓄库下库开挖的降尘处理,到全封闭的骨料加工系统实现粉尘全收集,再到专属的运输通道,实现了环保措施全覆盖。

  此外,计划于2021年修建的长胶运输系统(含中转料仓),长约4.5公里,从骨料加工系统西侧沿地势架空而成,下穿一段长约270米隧洞,直至中转料仓,由7条胶带机及14个出料仓组成,可以保障砂石骨料从容易线建材通道运输至新区。相比于修建公路的方案,这一方案可以节省近十亿元的建设运维资金,环保又节能。

  智能示范区,雄安“数字库”

  智能化贯穿于雄安新区每一个项目的建设始终,雄安调蓄库也不例外。在传统施工管理模式的基础上,雄安调蓄库引入BIM、GIS、物联网、5G和云技术等先进技术手段,实现无纸化办公、可视化管理、智能化施工,物理库和智慧库的同时规划、同时实施、同时运行。

  “在调蓄库修建的同时,通信运营商也特意新建了8个5G基站,以保障矿山智能调度系统、智慧运行管理系统的高效稳定运行,实现工程可视化、数字化、智能化管理。”魏清说,随着工程的全部完工,毛料开采将探索应用挖掘机远程操作,骨料运输车辆无人驾驶技术也将逐步得到应用。

  随着雄安调蓄库设施的逐步完善,工程智能化程度将得到巨大提升,首先是在砂石骨料开挖时,计算系统将对现场作业的挖掘机进行智能调度,技术人员也可以对挖掘机进行远程操控,大大节约人力,降低操作风险。引入无人机对现场地质情况展开测量,在施工作业前对现场的地质情况进行标识,做好预判。其次是生产车间将实现智能化监控,人体穿戴设备将会应用于现场作业人员,掌握现场人员实时状态,对现场人员进行保护。

  “雄安调蓄库自然环境清洁,温度也有利于节能,加上电力供给充足可靠,未来我们考虑引进大数据中心来此处布局。”孙卫军告诉记者,雄安调蓄库建成后将形成7000亩水域面积,可有效影响当地小气候,改善生态环境。

  据介绍,库区所在地原先分布着若干散乱的采石场,废弃的尾矿既破坏风景地貌也存在安全隐患,随着库区建设的推进,他们将配套实施环境整治工程,积极与地方ZF合作,管控库区周边区域,依托库区,促进当地生态旅游业发展,做足水文章,将12.87平方公里的库区打造成当地的生态名片。(记者吴安宁)

http://www.xiongan.gov.cn/2021-01/05/c_1210965240.htm
回复

使用道具 举报

 楼主| 发表于 2021-1-26 16:19:24 | 显示全部楼层
张国华在调研南水北调中线雄安调蓄库等项目建设时强调

统筹实施项目建设和生态景观建设

努力打造雄安新区靓丽多彩风景线

回复

使用道具 举报

 楼主| 发表于 2021-1-26 16:20:04 | 显示全部楼层

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x
回复

使用道具 举报

 楼主| 发表于 2021-1-26 16:21:14 | 显示全部楼层

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x
回复

使用道具 举报

 楼主| 发表于 2021-1-26 16:22:54 | 显示全部楼层
1月25日,省委常委,雄安新区党工委书记、管委会主任张国华到南水北调中线雄安调蓄库及弃渣综合利用工程等项目建设现场进行调研。他强调,新区上下要深入贯彻习近平生态文明思想,按照省委、省政府安排部署,坚持生态优先、绿色发展,把工程建设与生态景观建设有机结合起来,高标准、高质量推进调蓄库及弃渣综合利用、容西混凝土搅拌站、起步区供水厂等工程项目建设,努力打造雄安新区靓丽多彩风景线。

张国华一行首先来到位于保定市徐水区的南水北调雄安调蓄库项目工程现场,实地察看工程建设进展情况。张国华指出,南水北调中线雄安调蓄库是服务雄安新区的区域外重大水利基础设施项目,是雄安新区的“水之源”“骨料仓”和供电“能量站”,对保障雄安新区建设具有重大意义。要将绿色发展理念贯穿于雄安调蓄库项目建设全过程,坚持“无尘、无废、无污染”设计标准,把项目建设与修复生态环境、发展旅游产业结合起来,通过生态修复和景观打造,形成与南水北调融为一体的水生态景观体系,努力实现生态效益、经济效益共赢。要加强与当地政府协调联动,科学合理管控库区周边区域,依托库区促进当地生态旅游业发展,做足水文章,将库区共同打造成靓丽的生态名片。

雄安干渠供水工程是新建的从南水北调中线总干渠至雄安新区原水应急调蓄池的输水线路,将为雄安新区提供稳定的供水保障。张国华来到南水北调西黑山枢纽,调研输水干渠规划建设进展情况。张国华强调,要进一步强化市场思维,高标准高质量推动雄安干渠等水利基础设施项目建设,努力将雄安干渠工程打造成群众满意、政府放心、企业共赢的民生工程和标杆项目。

为新区大规模建设提供混凝土、沥青等建筑材料的容西混凝土搅拌站于去年6月建成投用,并发挥了重要作用。在容西混凝土搅拌站,张国华调研了混凝土车间生产情况。他强调,容西混凝土搅拌站突出绿色环保节能的发展理念值得充分肯定,要进一步优化业务流程,逐步实现厂房无人化、控制少人化,努力打造智能生产、智能经营、智能服务的全国预拌行业标杆企业。

雄安新区起步区1#供水厂将承担近期容东片区和启动区供水的重要任务,是新区重要的生态工程。张国华强调,要把绿色发展、绿色施工理念贯穿于项目全过程,通过景观地形的营造将水厂与周边环境融为一体,使其成为新区生态景观的重要组成部分。要坚持用市场化思维开拓新兴水务市场,积极打造智慧水务品牌,形成涉及原水、供水、节水、排水、污水处理及水资源回收利用等多个环节的水务产业链条全覆盖。

保定市委书记党晓龙,新区领导田金昌、刘中林、赵丰东、王纪平,保定市领导张贵宝、王月衡,徐水区主要负责同志参加调研。

https://weibo.com/ttarticle/p/show?id=2309404597643459559562
回复

使用道具 举报

发表于 2021-1-26 19:11:02 来自手机 | 显示全部楼层
离保定不远,会增加市区湿度吗。。
回复

使用道具 举报

 楼主| 发表于 2021-1-26 21:20:33 | 显示全部楼层
andy123456 发表于 2021-1-26 19:11
离保定不远,会增加市区湿度吗。。

估计不如白洋淀作用大
回复

使用道具 举报

 楼主| 发表于 2021-2-1 13:17:08 | 显示全部楼层
回复

使用道具 举报

 楼主| 发表于 2021-2-1 13:17:28 | 显示全部楼层

本帖子中包含更多资源

您需要 登录 才可以下载或查看,没有账号?注册

x
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 注册

本版积分规则

小黑屋|手机版|高楼迷

GMT+8, 2025-8-6 02:58 , Processed in 0.051060 second(s), 3 queries , Redis On.

Powered by Discuz! X3.4 Licensed

© 2001-2013 Comsenz Inc.

快速回复 返回顶部 返回列表
